Канбан-доска показывает движение работы, CRM — движение клиента и сделки, а тайм-трекинг помогает понять фактические затраты. Если использовать их как три независимых инструмента, сотрудники дублируют карточки, руководитель сравнивает несвязанные отчёты, а клиентский контекст теряется между системами.

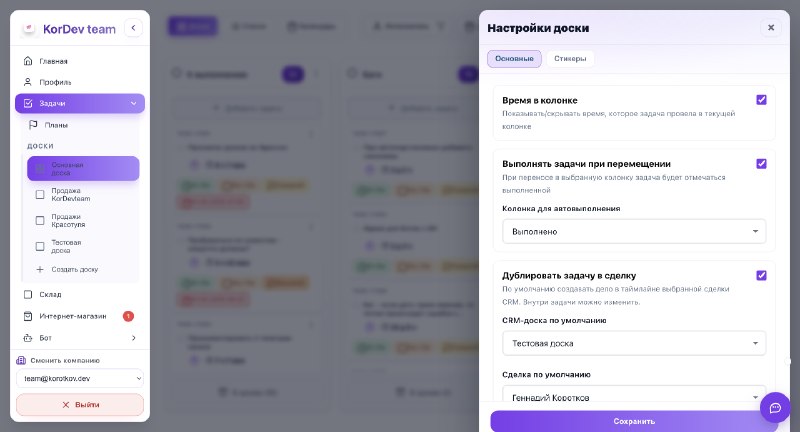

Весной 2026 года мы развивали в Krasotula CRM именно эту связку: добавили счётчик непрочитанных сообщений и дублирование карточек на CRM-доске, план-факт и учёт времени на канбане, передачу задач между сделкой и рабочей доской, а также первый отчёт по тайм-трекингу. Автоматизация сделок тогда готовилась к бета-версии — этот исторический статус важно не превращать задним числом в обещание готового релиза.
CRM-доска и канбан решают разные задачи
CRM-доска
Отвечает на вопросы:
- на каком этапе клиент или сделка;
- кто ведёт коммуникацию;
- какая сумма и вероятность;
- что было обещано;
- какой следующий шаг;
- есть ли непрочитанные сообщения.
Канбан-доска
Показывает выполнение работы:
- что нужно сделать;
- кто исполнитель;
- что в очереди, работе, проверке и завершено;
- где блокировка;
- сколько задач выполняется одновременно;
- какие сроки и фактическ ие затраты.
Не стоит превращать этапы продажи в этапы производства. Сделка «Согласование договора» и задача «Подготовить схему API» могут двигаться по разным маршрутам.
Когда задача должна переходить из сделки на канбан
Передача полезна, если после события в CRM начинается внутренняя работа команды.
Примеры:
- после квалификации нужно подготовить расчёт;
- после оплаты запускается настройка кабинета;
- после согласования требуется разработка;
- после обращения создаётся задача поддержки;
- после встречи нужно оформить протокол;
- перед повторным контактом аналитик готовит данные.
Связь должна сохранять:
- клиента и сделку;
- исходную договорённость;
- постановщика;
- исполнителя;
- срок;
- ожидаемый результат;
- приоритет;
- ссылку между карточками.
Сотрудник на канбане видит, для кого выполняется работа, а менеджер в CRM — состояние связанной задачи.
Не дублируйте карточки без причины
Функция дублирования ускоряет типовые процессы, но создаёт риск копирования устаревших данных.
При дублировании определите, что переносится:
- название шаблона;
- чек-лист;
- набор полей;
- исполнители;
- плановое время;
- вложения;
- комментарии;
- связь с клиентом;
- фактическое время.
Фактические затраты, старая переписка и завершённые отметки обычно не должны попадать в новую задачу. Для повторяемых процессов надёжнее отде льный шаблон, чем копирование случайной карточки.
Как настроить колонки канбана
Колонки должны отражать реальные состояния, а не должности сотрудников.
Базовый поток:
- Входящие.
- Готово к работе.
- В работе.
- Нужна информация.
- Проверка.
- Выполнено.
Для каждой колонки опишите:
- условие входа;
- что должно произойти;
- условие выхода;
- кто отвечает;
- допустимое время;
- что считается блокировкой.
Не добавляйте отдельную колонку для каждого исключения. Причины ожидания можно фиксировать статусом, меткой или полем.
Ограничение незавер шённой работы
Канбан помогает не только видеть карточки, но и ограничивать количество задач в работе. Если сотрудник начинает десять дел и не завершает ни одного, движение по доске не отражает ценность.
Проверьте:
- сколько задач один исполнитель реально ведёт одновременно;
- какие типы работы требуют отдельного лимита;
- можно ли брать новую задачу при блокировке;
- кто помогает снять препятствие;
- что происходит со срочной задачей.
Лимит не должен быть формальной цифрой. Он нужен, чтобы команда обсуждала перегрузку и завершала начатое.
Плановое и фактическое время
План-факт полезен, когда помогает лучше оценивать работу, а не превращается в соревнование секундомеров.
Перед началом задачи зафиксируйте:
- ожидаемый результат;
- плановую трудоёмкость;
- известные ограничения;
- неопределённость;
- необходимость согласования;
- что не входит в оценку.
Фактическое время включает только заранее определённые категории. Решите, учитывать ли встречи, ожидание ответа, исправление дефекта, внутреннюю проверку и переключение между задачами.
Сравнение одной задачи ничего не доказывает. Ищите повторяющиеся отклонения по типам работ.
Как использовать тайм-трекинг
Таймер можно запускать при переводе задачи в работу и останавливать при выходе из неё. Но автоматическое правило должно учитывать реальность:
- сотрудник забыл остановить таймер;
- задача заблокирована;
- работа идёт несколькими интервалами;
- подключилось несколько исполнителей;
- часть времени относится к другой задаче;
- карточку случайно переместили.
Поэтому нужны:
- ручная корректировка с причиной;
- история интервалов;
- отдельный учёт по исполнителям;
- пауза;
- защита от двух активных таймеров, если это правило компании;
- отчёт об аномально длинных сессиях.
Тайм-трекинг не заменяет результат. Задача может занять восемь часов и остаться незавершённой.
Какие отчёты действительно полезны

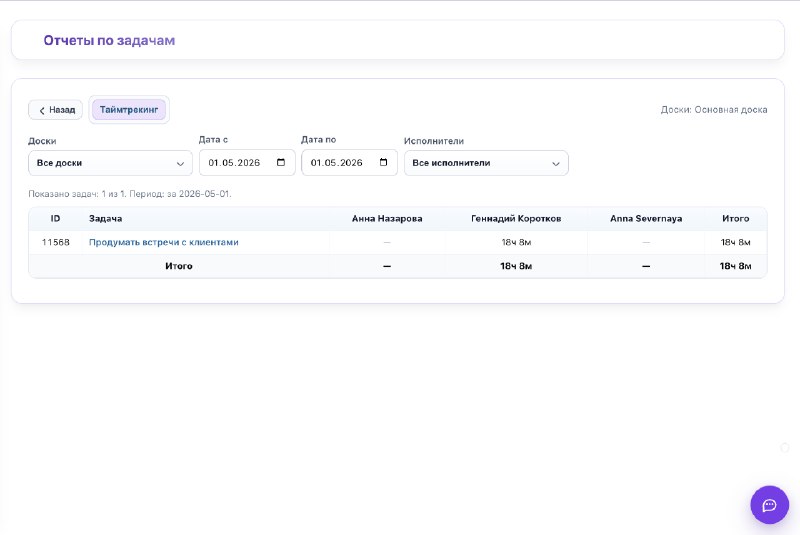

Первый отчёт Krasotula CRM показывал время по задачам и исполнителям. Для управленческого анализа этого достаточно как основы, но выводы нужно делать осторожно.
Полезные срезы:
- план и факт по типам задач;
- время по проекту и сделке;
- незавершённая работа;
- длительность нахождения в колонках;
- ожидание клиента или другой команды;
- доля переделок;
- просрочка;
- загрузка исполнителей;
- оплачиваемое и внутреннее время, если такое разделение определено;
- задачи без оценки или результата.
Не сравнивайте сотрудников только по часам. Один решает сложные инциденты, другой выполняет стандартные операции. Контекст важнее общей суммы.
Связь с клиентским отчётом
Если работа выполняется для клиента, связка сделки и задач позволяет показать:
- что согласовано;
- что сейчас в работе;
- что заблокировано;
- какие результаты переданы;
- сколько времени использовано;
- какие вопросы требуют решения клиента.
В технической поддержке мы используем публичную доску, где клиент видит движение задач и может добавлять вопросы. Принципы прозрачного учёта часов подробнее разобраны в статье «Техническая поддержка сайта: как учитывать часы, задачи и оплату».
Автоматизация переходов
Автоматизация должна запускаться от понятного события.
Примеры:
- сделка оплачена — создать проектные задачи по шаблону;
- задача завершена — уведомить менеджера;
- результат принят — перевести сделку на следующий этап;
- срок приближается — напомнить исполнителю;
- карточка заблокирована — поставить задачу владельцу зависимости;
- клиент написал — показать непрочитанное сообщение в CRM.
Для каждого правила нужны защита от повто рного запуска, журнал и возможность отменить ошибочное действие.
Не переводите сделку автоматически только потому, что таймер остановился. Это не доказывает получение результата клиентом.
Пошаговая настройка
Шаг 1. Разделите продажи и выполнение
Опишите этапы сделки и этапы задач отдельно.
Шаг 2. Найдите точки передачи
Когда событие в CRM действительно создаёт внутреннюю работу?
Шаг 3. Определите обязательные поля
Клиент, результат, исполнитель, срок, план и связь со сделкой.
Шаг 4. Настройте канбан
Колонки, критерии перехода, лимиты и блокировки.
Шаг 5. Запустите план-факт на одном типе работ
Не включайте таймер для всей компании в первый день.
Шаг 6. Проверьте отчёт
Разберите отклонения вместе с командой и исправьте правила.
Шаг 7. Добавьте автоматизацию
Только после того, как ручной процесс стал понятным.
Чек-лист
- CRM и канбан имеют разные этапы;
- задача связана с клиентом и сделкой;
- известны условия автоматического создания;
- дубли не копируют старый факт и историю;
- колонки имеют критерии входа и выхода;
- ограничена незавершённая работа;
- план фиксируется до начала;
- фактические интервалы можно проверить;
- корректировки журналируются;
- отчёты учитывают тип работы;
- завершение задачи не подм еняет приёмку результата;
- автоматизация защищена от повторного запуска.
Канбан, CRM и тайм-трекинг становятся системой только тогда, когда одна договорённость проходит весь путь: от клиента и сделки до задачи, результата и понятного отчёта.
Источник первоначального материала: Telegram-канал «Красотуля»
Теги: Канбан-доска, Тайм-трекинг, План-факт, CRM, Управление задачами, Krasotula Дата публикации: 1 мая 2026 Дата обновления: 25 сентября 2026
